2020年12月17日上午,光大地产松湖云台项目复盘及BIM技术交底会在项目会议室举行,项目总指挥、设
计管理中心、成本部、项目部、锐意BIM公司等相关方20余人参会。
本次会议分为两个议程:
一、项目BIM现阶段工作交底
会议上,我司BIM工程师徐工对松湖云台项目现阶段的工作成果进行交底,交底的内容包括:BIM模型助力
项目沟通、BIM审图与管综成果交付、项目问题深化与解决方案、图纸问题未销项跟着情况、BIM图纸复核节点
明细表等。
在工作成果交底过程中,会上各方多次表达了对我司BIM工作成果的肯定与支持。交底工作完成后,光大地
产代表方更是表达了希望后期继续加大与我司业务合作的意愿,并提出了进一步的要求,希望我方继续深耕BIM
技术,挖掘更深层次的BIM应用,总结好BIM应用经验,更好的运用到集团的项目上,为工程图纸“零变更”,保
质增效,早日交付,增添一份力量。
二、现场安装成品BIM校对复核
会上相关人员与我司BIM工程师步行至施工现场,进行现场安装成果的BIM校对复核。
复核过程中发现了一些需要解决的问题,如:
1、线槽、消防管安装问题
施工现状:线槽、消防管先进场施工,施工前未沟通,考虑整体管线安装,导致风管安装空间被占据,只
能拆除返工。
建议方案:施工前参考BIM管综深化方案,协调各专业安装路由及高程,有问题及时沟通,杜绝此类返工。
2、机房地坪问题
施工现状:门高2.2m,顶部有梁,中间的空间安装风管后,只能凿除门上过梁。
建议方案:通过BIM预发现,抬高门槛,取消过梁,间接增加风管安装空间,并节约混凝土消耗量。

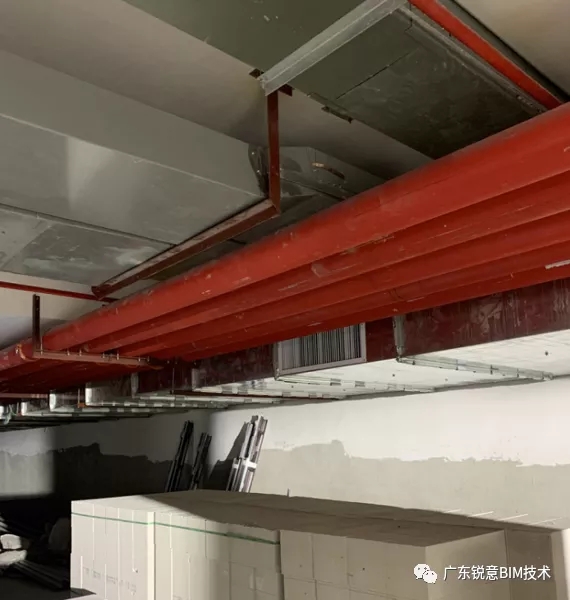

3、喷淋同层问题
施工现状:在管线空间充足的车库区域,未考虑喷淋管同层布置,导致完工后,在车库抬头看喷淋管“错略
有致”,凌乱且观感差。
建议方案:管线充足区域,喷淋管尽可能同层,看上去立体感强,视觉效果好。
4、大桥架无放线空间问题
施工现状:由于未按BIM方案,该处现场施工将2条大桥架上翻,导致将近2.5m的距离,桥架离顶仅有8cm,
且左右两侧无法上人,电缆放线困难。
建议方案:参考BIM方案,将水管移至外侧,避免此处管线堆积过多。
5、车道管线排布问题。
施工现状:在管线空间充足的车库区域,喷淋管按图施工,也考虑到施工方便,导致完工后,在车库抬头
看喷淋管单独一根横放在车道中间,感觉很不美观。
建议方案:参考BIM方案,将水管移至车道位置,将全部的管道排成两侧提高车道的净高,同时也美观,
避免此处管线堆积过多。
BIM相对于传统施工而言有着显而易见的优势,就是要致力于将BIM优势充分发挥出来,为业主方、施工方
排忧解难,为建筑健康成长保驾护航。
